Thi công sơn nhà mùa mưa: làm sao để không bong tróc, ố kiềm

Mùa mưa miền Bắc kéo dài, nhiều nhà đã trót hẹn thợ, mua sơn xong thì trời cứ mưa dầm. Câu hỏi thợ tụi tôi nghe nhiều nhất lúc này: “Mưa thế này sơn nhà được không, hay phải chờ hết mùa?” Câu trả lời thẳng: sơn nhà mùa mưa vẫn làm được, nhưng làm ẩu là hỏng chắc. Bong tróc, ố vàng, mốc loang — phần lớn không phải do sơn dở, mà do thi công sai thời điểm. Bài này tôi nói đúng như ngoài công trình: khi nào được sơn, khi nào phải dừng tay, và làm thế nào để lớp sơn mùa mưa vẫn bám chắc, lên màu đẹp.

Sơn nhà mùa mưa có được không?

Được — với điều kiện tường đủ khô và trời không mưa trong lúc màng sơn chưa se. Vấn đề của mùa mưa không nằm ở hạt mưa rơi trúng tường, mà nằm ở hơi ẩm. Tường trông khô ráo bên ngoài nhưng bên trong lớp vữa vẫn ngậm nước. Khi bạn phủ sơn lên, hơi nước bị nhốt dưới màng sơn. Nắng lên, hơi nước nở ra, đẩy màng sơn phồng lên rồi bong ra từng mảng. Đó là lý do nhiều nhà sơn xong mùa mưa, vài tuần sau tường rộp như bị phỏng.

Chưa hết, nước ngấm trong tường còn mang theo muối kiềm từ xi măng đẩy ra bề mặt, tạo những vệt trắng loang hoặc ố vàng — dân trong nghề gọi là “tường ra kiềm”. Sơn phủ đẹp cỡ nào cũng bị những vệt này ăn hỏng. Vậy nên nguyên tắc số một khi sơn mùa mưa là: không chạy theo tiến độ, chạy theo độ khô của tường.

Độ ẩm tường — con số quyết định nên sơn hay chờ

Người có nghề không nhìn tường bằng mắt rồi phán “khô rồi”. Họ dùng máy đo độ ẩm gí vào tường. Ngưỡng an toàn để sơn là độ ẩm tường dưới khoảng 16%; lý tưởng là quanh mức 10–14%. Trên ngưỡng đó, dừng tay, chờ thêm. Với độ ẩm không khí, khi trời nồm hoặc mưa dầm khiến độ ẩm không khí vượt 80%, sơn cũng lâu khô và dễ đọng hơi nước trên bề mặt — cũng nên hoãn.

Nếu không có máy đo, có vài cách kiểm tra dân dã nhưng chỉ mang tính tham khảo: dán một miếng nilon khoảng 30x30cm kín mép lên tường, để qua đêm; sáng hôm sau mặt trong nilon đọng nước hoặc tường dưới đó sẫm màu là tường còn ẩm, chưa sơn được. Tuy nhiên với một công trình đáng tiền, tôi vẫn khuyên đo bằng máy cho chắc, vì sai một bước này là hỏng cả mặt tường.

Tường mới xây mùa mưa phải chờ bao lâu?

Đây là chỗ nhiều người nóng vội nhất. Tường trát xong, mùa khô cần khoảng 3–4 tuần để ổn định độ ẩm trước khi sơn bả. Vào mùa mưa, thời gian này kéo dài hơn vì tường khó thoát ẩm — có khi phải 4–6 tuần hoặc hơn, tùy độ dày lớp trát và mức độ che chắn mưa hắt. Đừng lấy mốc “28 ngày” áp cứng cho mùa mưa. Cứ đo độ ẩm, đạt ngưỡng mới làm. Chi tiết về xử lý tường mới, bạn có thể xem thêm bài thi công sơn nhà mới xây để hiểu vì sao “chờ tường khô” quan trọng đến vậy.

Canh thời tiết trong ngày — mẹo thợ hay dùng

Mùa mưa hiếm khi mưa cả ngày. Thợ có kinh nghiệm sẽ tận dụng những khoảng tạnh ráo, và tuân thủ vài nguyên tắc:

  • Sơn ngoại thất chỉ làm khi dự báo khô ráo ít nhất một buổi. Màng sơn cần thời gian se mặt trước khi gặp nước; mỗi lớp thường cần vài giờ khô thoáng. Mưa ập xuống khi màng chưa se là coi như phải cạo làm lại.
  • Ưu tiên làm nội thất trước, ngoại thất canh trời sau. Trong nhà ít chịu tác động mưa trực tiếp, có thể chạy đều tiến độ; ngoại thất thì linh hoạt bám theo dự báo.
  • Bắt đầu muộn, kết thúc sớm. Sáng sớm tường còn đọng sương, chiều tối dễ mưa. Khung giờ nắng ráo giữa ngày là đẹp nhất để lớp sơn khô kịp.
  • Che chắn giàn giáo, quây bạt mặt tường đang thi công để nếu có mưa bất chợt vẫn kịp bảo vệ lớp sơn còn ướt trong 24–48 giờ đầu.

Chọn vật liệu cho mùa mưa: lót kháng kiềm và sơn chống thấm là bắt buộc

Mùa mưa là lúc lớp sơn lót kháng kiềm phát huy giá trị rõ nhất. Lót kháng kiềm tạo một lớp ngăn giữa tường và sơn phủ, hạn chế muối kiềm và hơi ẩm đẩy lên làm ố, làm bong màu. Bỏ lớp lót để tiết kiệm là sai lầm thường gặp khiến tường mùa mưa nhanh xuống cấp.

Với các mặt tường hứng mưa trực tiếp — tường đầu hồi, tường ngoài, chân tường — nên tính đến giải pháp chống thấm cho tường thay vì chỉ sơn màu. Một lớp màng chống thấm co giãn tốt vừa cản nước mưa, vừa ôm được các vết nứt chân chim li ti. Bạn có thể tham khảo cách làm ở bài thi công sơn chống thấm tường ngoài trời và dòng sơn chống thấm siêu co giãn. Về quy trình thi công đúng bài bản từ xử lý bề mặt đến sơn phủ, xem thêm quy trình thi công sơn nhà đúng kỹ thuật.

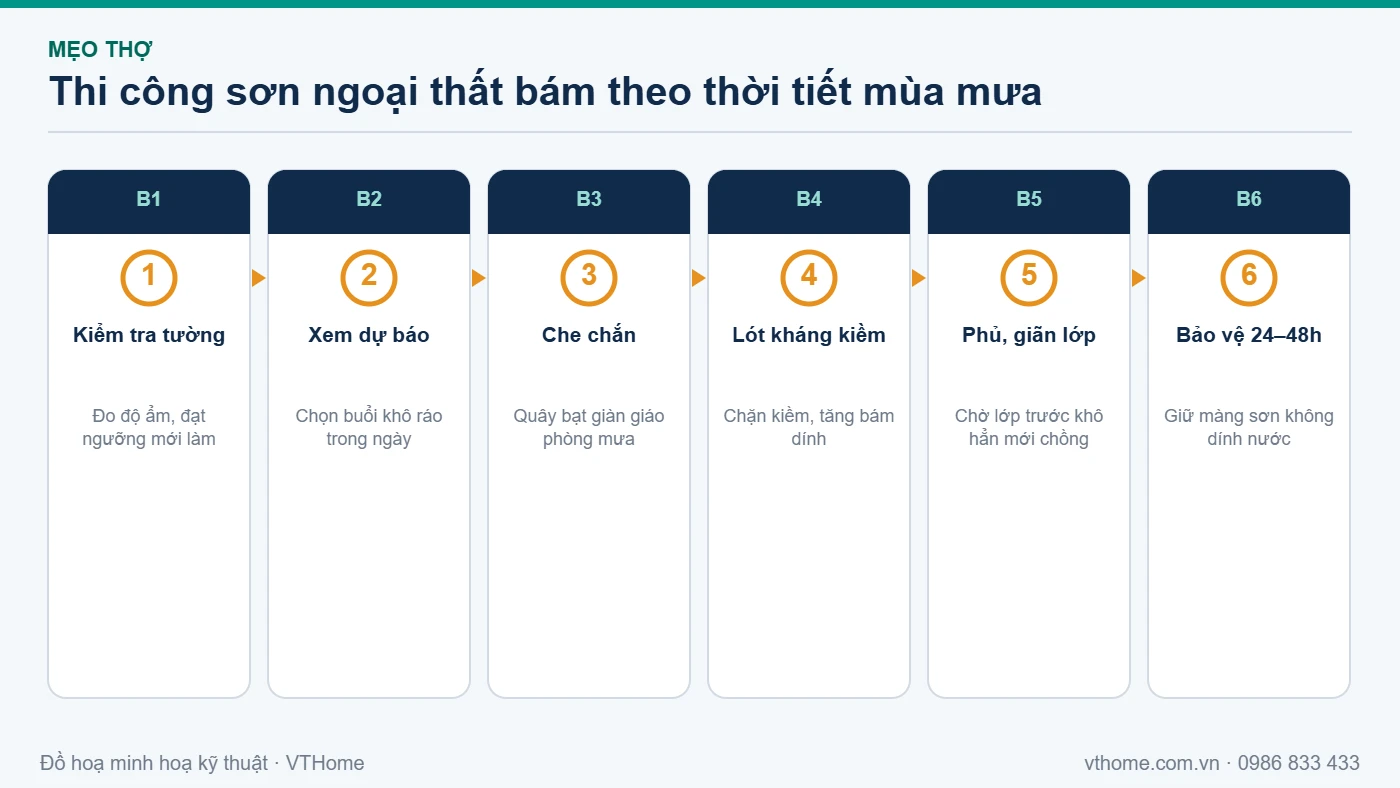

Sơ đồ 6 bước thi công sơn ngoại thất bám theo thời tiết mùa mưa: kiểm tra tường, xem dự báo, che chắn, lót kháng kiềm, phủ giãn lớp, bảo vệ 24-48h

Những lỗi hay gặp khi sơn nhà mùa mưa (và cách tránh)

  • Sơn khi tường còn ẩm: hậu quả là phồng rộp, bong tróc. Cách tránh: đo độ ẩm, đạt ngưỡng mới sơn.
  • Ố vàng, loang trắng do kiềm: do bỏ lớp lót kháng kiềm hoặc sơn lúc tường mới, còn ẩm. Cách tránh: chờ đủ, làm đủ lớp lót.
  • Sơn lớp sau khi lớp trước chưa khô: mùa mưa lâu khô, nếu vội chồng lớp sẽ khiến màng sơn nhăn, không bám. Cách tránh: giãn thời gian giữa các lớp, không ép tiến độ.
  • Mốc xanh, mốc đen loang trên tường: do độ ẩm cao kéo dài. Cách tránh: xử lý diệt mốc bề mặt trước khi sơn và đảm bảo tường thật khô.

Vậy có nên sơn mùa mưa, hay chờ mùa khô?

Nếu công việc gấp — nhà cần hoàn thiện để ở, để cho thuê, để kịp việc — thì hoàn toàn có thể sơn trong mùa mưa, miễn là đội thợ chịu khó đo độ ẩm, canh thời tiết và làm đủ lớp. Nếu không gấp và nhà mới xây còn ẩm nhiều, chờ thêm cho tường ổn định vẫn là lựa chọn an toàn hơn cho túi tiền về lâu dài. Điều quan trọng không phải “mùa nào” mà là “làm có đúng kỹ thuật không”.

Câu hỏi thường gặp

Trời mưa có sơn trong nhà được không?
Sơn nội thất ít chịu ảnh hưởng mưa trực tiếp nên vẫn làm được, nhưng nếu độ ẩm không khí quá cao (trời nồm, mưa dầm nhiều ngày) thì sơn lâu khô, dễ mốc. Nên mở thông thoáng, và vẫn phải đảm bảo tường bên trong đủ khô.

Sơn xong bao lâu thì gặp mưa không sao?
Lớp sơn cần thời gian se và đóng rắn. An toàn nhất là giữ cho bề mặt vừa sơn không dính nước mưa trong khoảng 24–48 giờ đầu. Vì vậy phải canh dự báo và che chắn kỹ khi thi công ngoại thất.

Tường bị ố vàng sau khi sơn mùa mưa có sửa được không?
Được, nhưng phải xử lý tận gốc: tìm nguồn ẩm, để tường khô, xử lý kiềm, làm lại lớp lót rồi mới phủ. Sơn đè lên vệt ố mà không xử lý nguồn ẩm thì vài tuần lại ố tiếp.

Mùa mưa sơn nhà có đắt hơn mùa khô không?
Bản thân vật liệu và nhân công không nhất thiết đắt hơn, nhưng tiến độ chậm hơn do phải chờ thời tiết. Để có con số cụ thể cho ngôi nhà của bạn, nên để đội thi công khảo sát thực tế rồi báo giá.

Cần tư vấn thi công sơn nhà mùa mưa?

Mỗi ngôi nhà một hiện trạng khác nhau — tường mới hay tường cũ, hướng nào hứng mưa, độ ẩm ra sao — nên cách làm cũng khác. Đội thi công của VTHome nhận khảo sát tận nơi, đo độ ẩm tường, tư vấn nên làm ngay hay chờ, và lên phương án chống thấm phù hợp cho mùa mưa. Xem thêm dịch vụ sơn nhà trọn gói hoặc nhận báo giá thi công ngay.

📞 Hotline & Zalo: 0986.833.433
📍 H02-L06 ShopVila An Phú, Dương Nội, Hà Đông, Hà Nội

    Nhận báo giá sản phẩm

    Để lại một bình luận

    Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *
